公司在建项目7月工程进度简报

兴义市2020年丰都龙塘片区棚户区改造项目(一期)

截止2024年7月25日,42号、43号、44号楼门窗安装完成、室内抹灰完成、外墙漆施工完成、电梯安装完成、公区装饰装修完成、灯具安装完成;45号、46号楼窗框、栏杆安装完成,外墙漆完成,正在进行公区装饰装修,电梯已安装6台;35号楼主体完成浇筑至17层,36号、41号主体浇筑至16层,车库顶板浇筑完成,37号楼负一层主体施工完成;

42-46#楼(5栋)水表安装完成,地下室供水管道安装完成(已通水至低区),三网、电视电话完成90%,加压设备已到场,安装完成可全面通水;42-46#(5栋)电表箱安装完成,供电设备安装基本完成(已通电至高压柜);42-44#楼户外工程已回填、消防扑救面及消防车道已浇筑完成,雨污排水管网已完成,正在种植绿化、围墙施工;天然气完成42、43、44#楼立管安装,及部分户外主管;施工形象进度约65%。

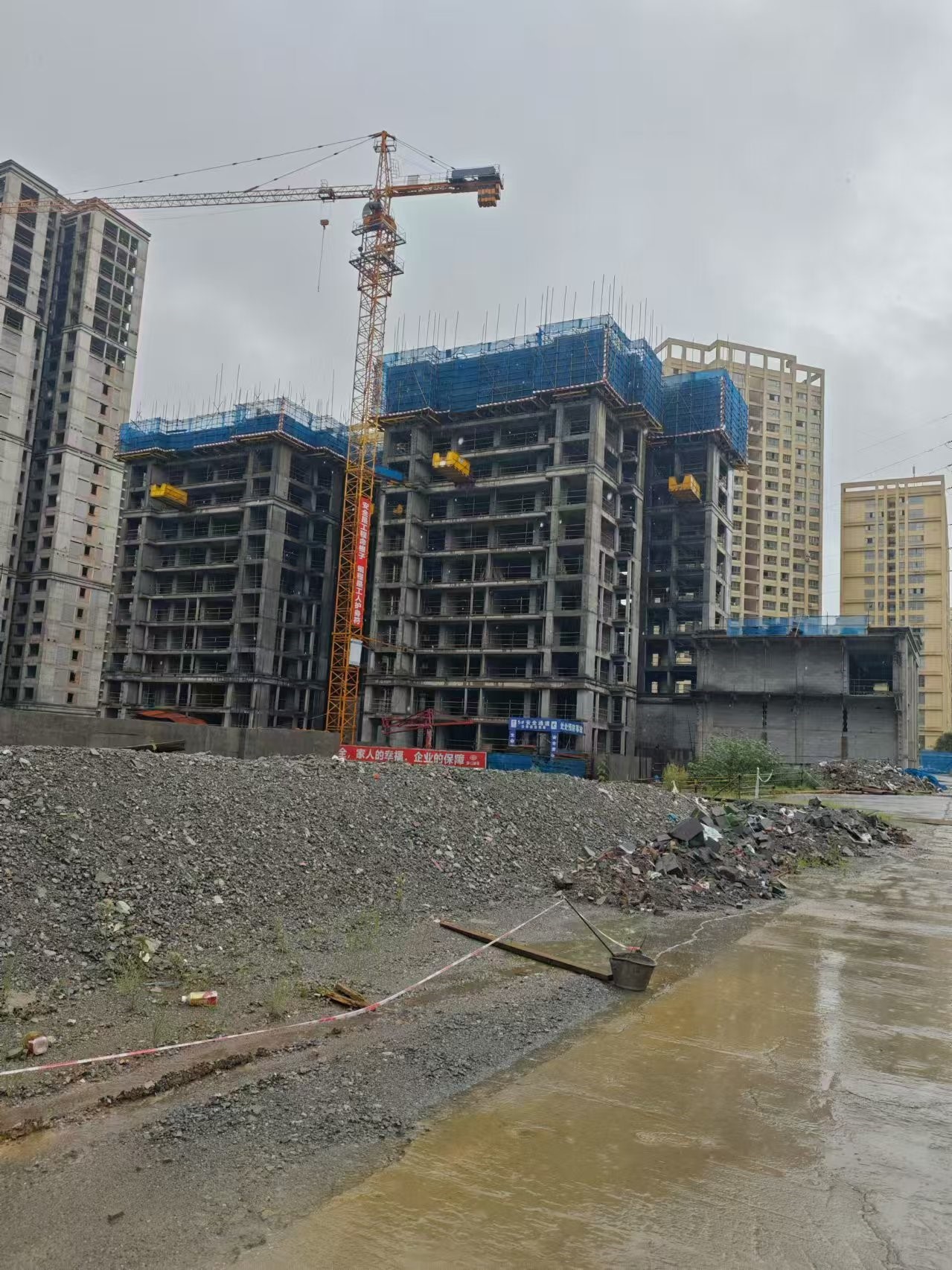

(形象进度照片)
兴义将台营茂行院子建设项目

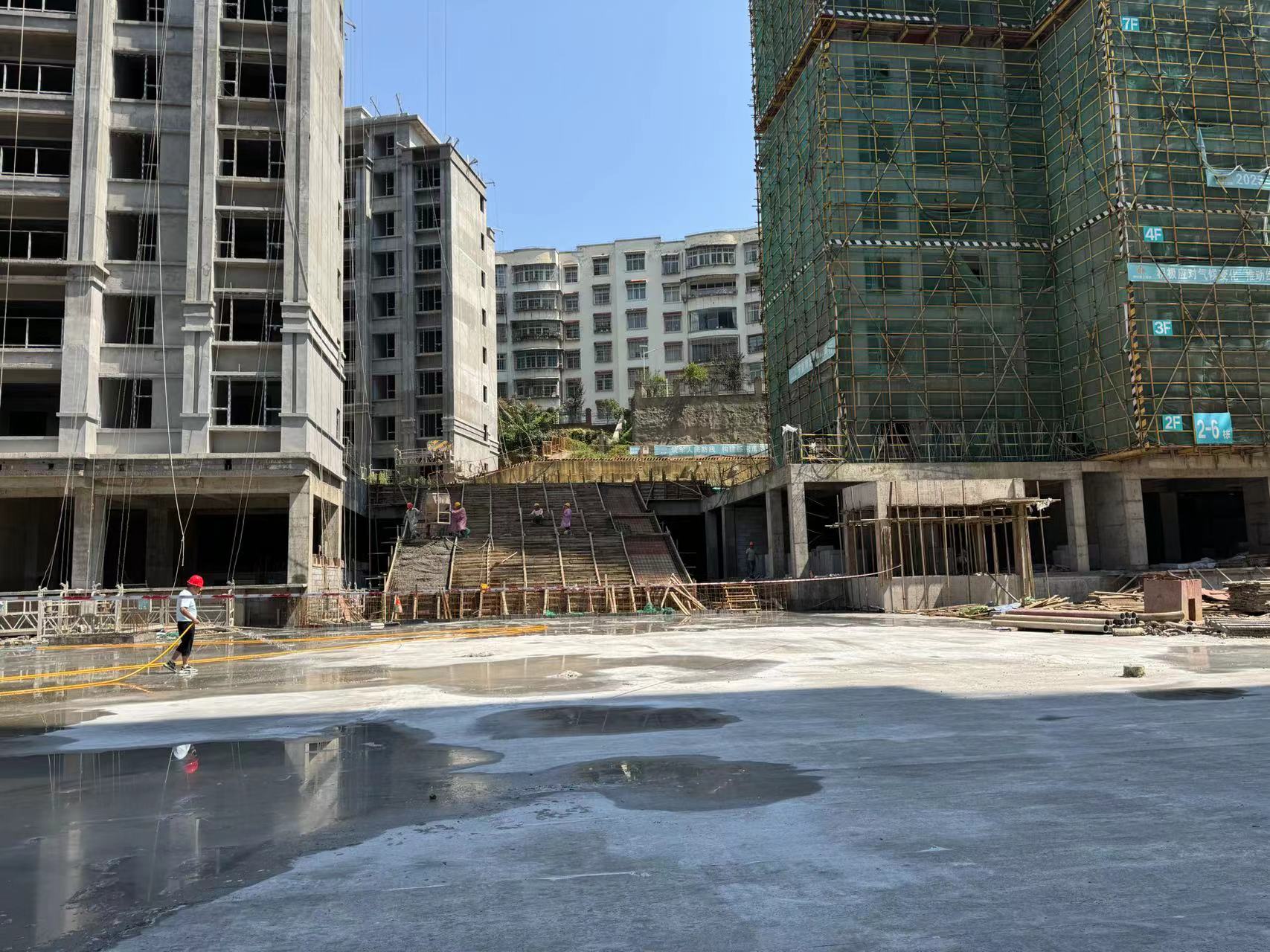

截止2024年7月25日,各栋主体工程全面封顶。具体为:2-2、2-5、2-8、2-9、2-10栋完成砌体、内外墙抹灰、窗框扶手外框安装、电梯安装、外墙漆吊篮安装、屋面沥青瓦安装等,2-9、2-10栋完成公共区域贴砖;2-3、2-4、2-6、2-7栋完成砌体工程,2-3栋外墙抹灰完成、内墙抹灰至18层,2-4栋内墙抹灰至14层、外墙抹灰已完成,公区正在贴砖,2-6、2-7二次结构施工至15层、内墙抹灰至10层、外墙抹灰至8层;地下室17-23轴负一层主体浇筑完成、正在施工11-17轴及3#车道。

(形象进度照片)
兴义市2018年下五屯永康片区棚户区改造项目

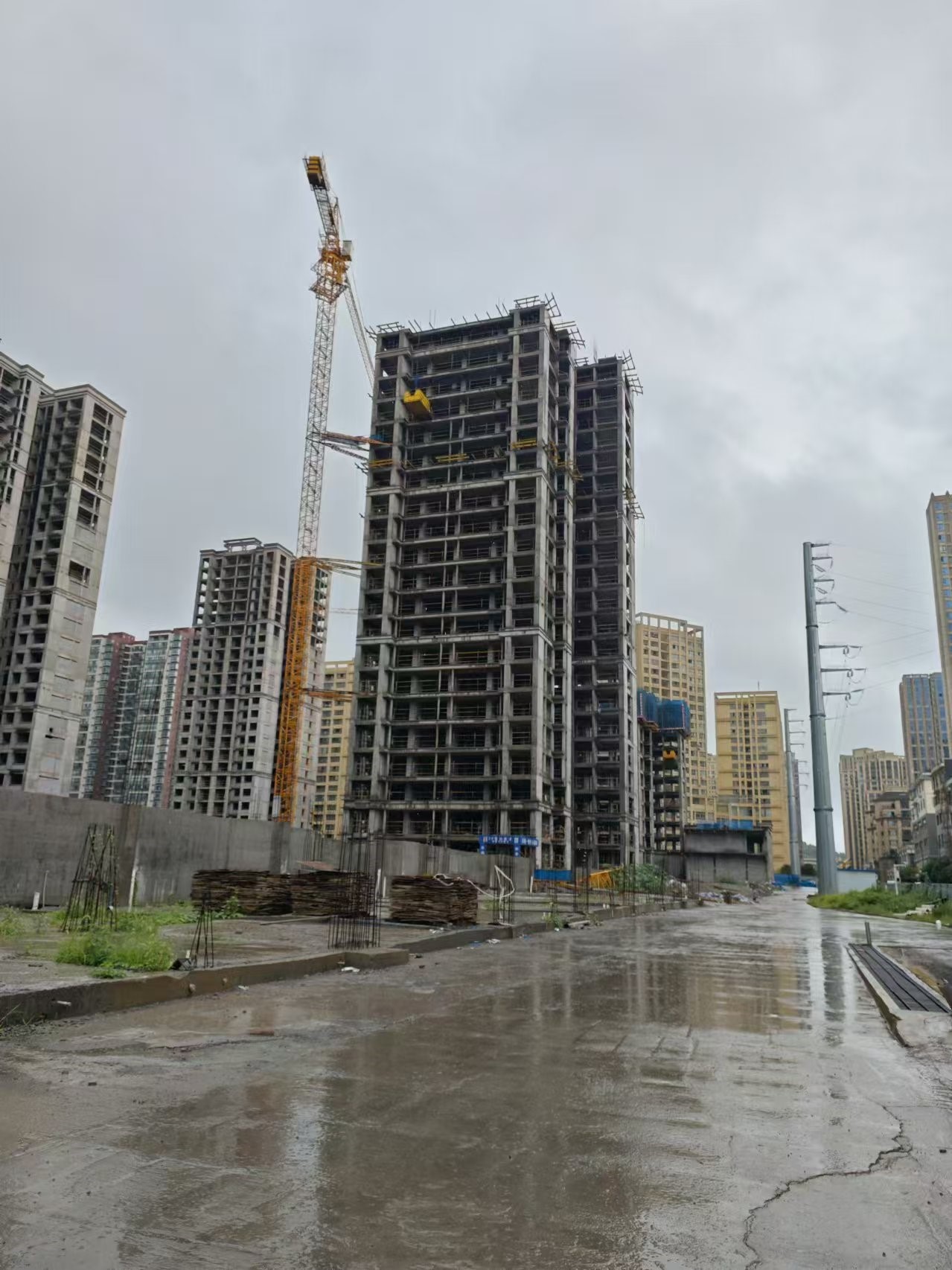

截止2024年7月25日,1#楼(共26层)已封顶;2#楼(共26层)一二单元主体施工至24层;3#楼(共25层)主体施工至23层;4#楼(共25层)主体已封顶,正在推进墙体砌筑;5#楼(共26层)主体施工至12层;6#楼(共26层)主体已封顶。

(形象进度照片)
杨柳郡(二期)建设项目

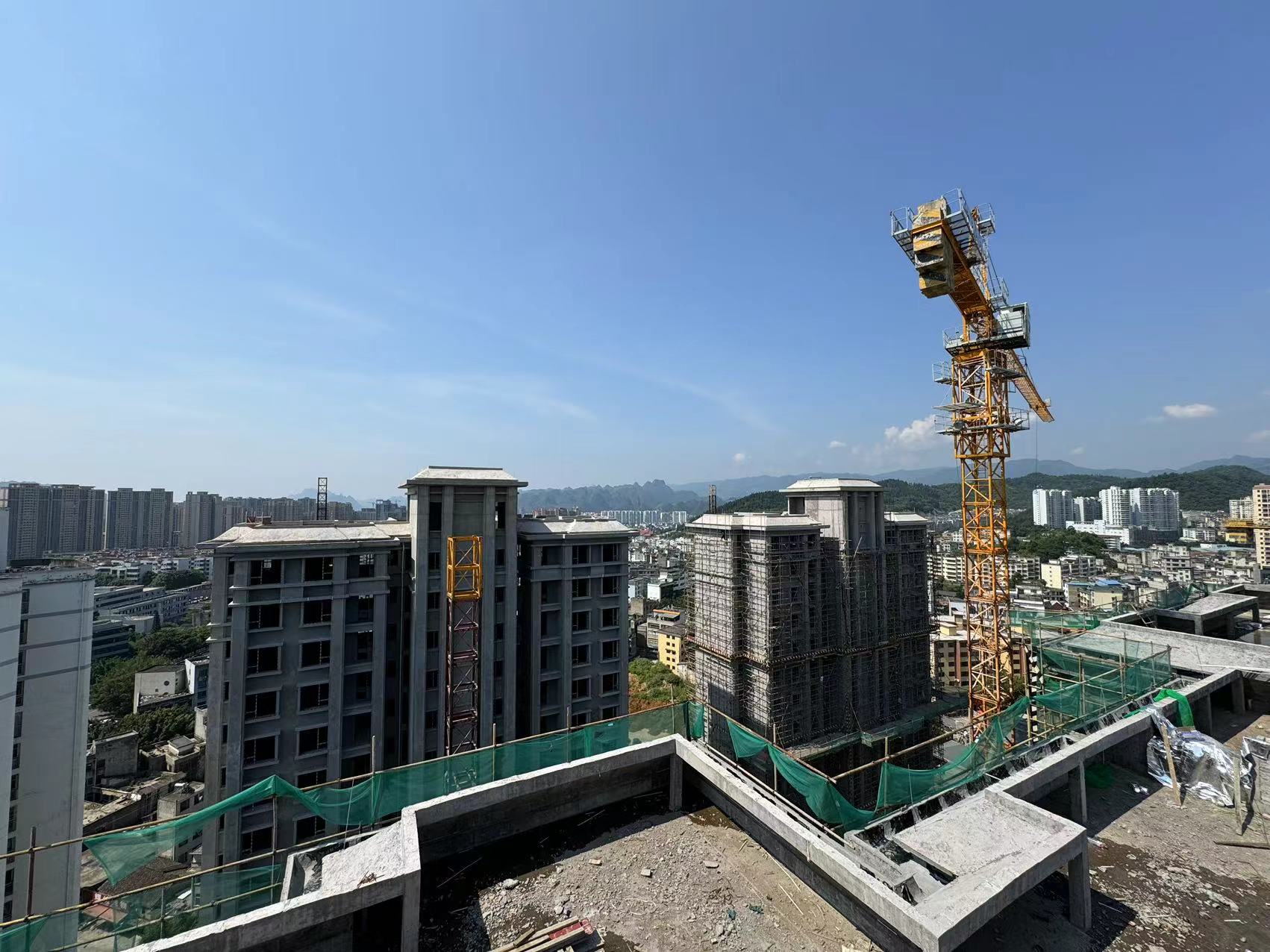

截止2024年7月25日,主体工程已全面封顶;7号楼外窗已完成95%,外墙漆完成98%,外墙干挂石材已完成;8、9、10、11、12、13号楼外窗、栏杆、外墙漆已完成;13、15、16号一层商铺外墙干挂石材完成,外墙漆完成100%;7、8、9、10、11、12、13号楼电梯安装已完成;地下室消防系统完成95%;供电设备已到场,已安装完成30%;供水已安装完成95%;景观室外工程:种植土回填已完成30%、室外排水管已安装10%;三网、广播电视、手机信号覆盖、燃气安装已完成70%。

(形象进度照片)

相关文章

本站信息

☪ 地址:兴义民族风情街1-26-1栋(兴义市桔山新区峡谷大道旁)


☦ 联系电话:0859-3669909


✡ E-MAIL:admin@xyjsfk.com
